大丰城区路面大范围铺开施工,导致交通不便,官方的答复来了!


  大丰城区目前正在进行的雨污分流管网改造工程和污水管网建设工程,是完善排水设施、提升污水管理效率的重要手段,更是提升城市品质、保障民生、改善居民生活环境的惠民工程。这是从源头治理水污染,打造更加绿色宜居的人居环境的民生工程。近日,《大丰众声》就网民们关心的几个敏感话题咨询大丰区住建局,得到明确回复。


  1、城区的施工范围?

  东至东宁路、西至东沿河路、南至南翔路、北至新村路。施工面根据道路现状、地下管线和需求来确定。


  2、施工区域,尤其是店铺门口破路施工的必要性在哪里?

  关于施工开挖的问题,每个点位具体的施工方案是综合前期调查、结合现场实际进行设计,制定最合理的施工方案进行改造。

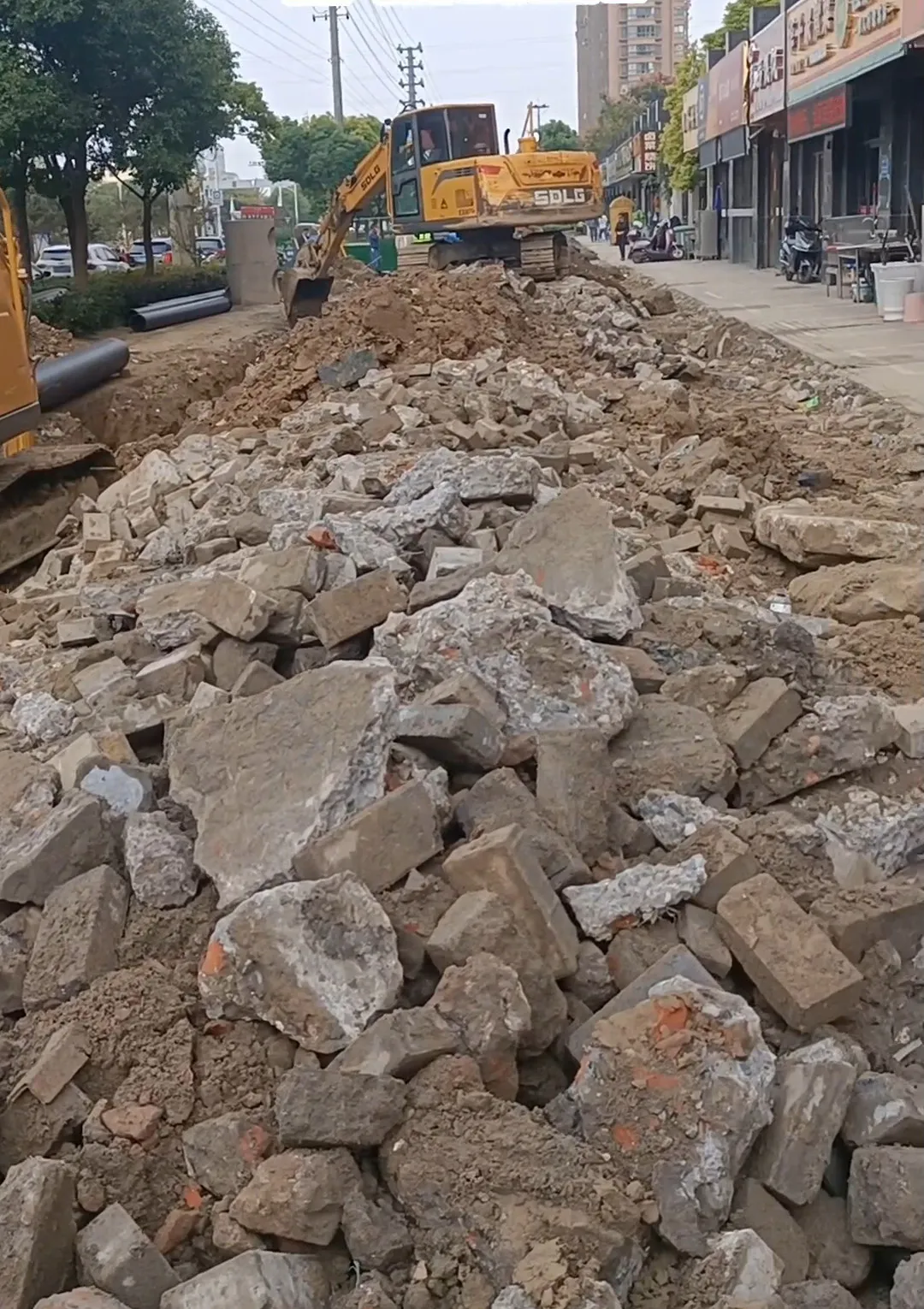

  关于近期实施的部分店门门口,改造的内容是现有店铺污水接管改造,管网施工是需要进行直线施工,一般施工切槽宽度0.8米—1.5米,但如果该片区门店前破烂不堪、年久失修等对城市风貌有较多影响的,会酌情对场地一并铺装改造,如三水嘉苑小区的东侧和北侧、香堤雅郡小区的北侧等位置。


  3、刚建好不久的路面以及从来没有被水淹过的路面沉井施工的理由?

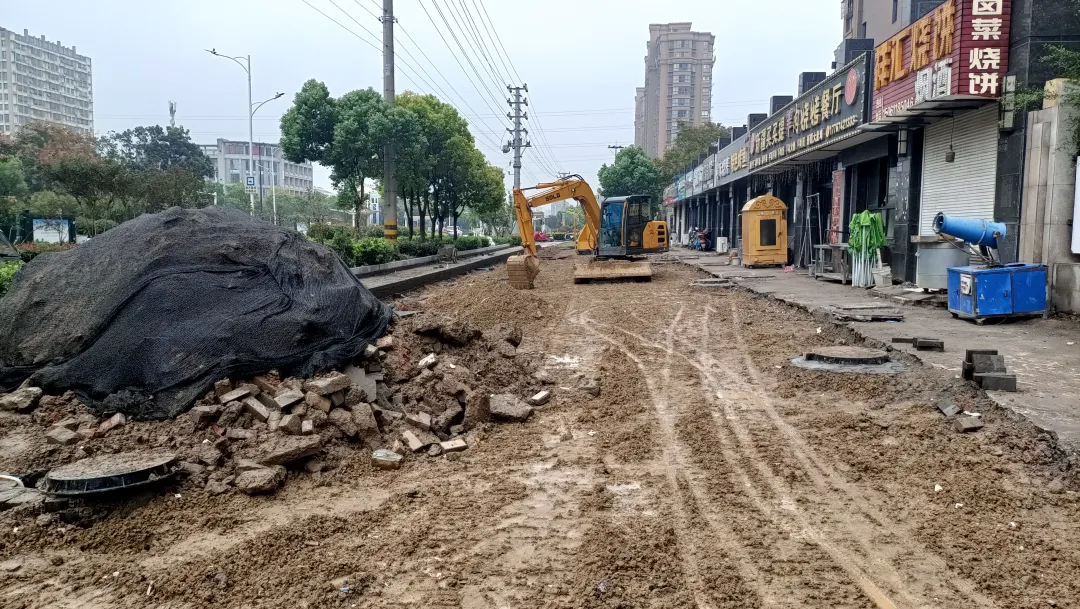

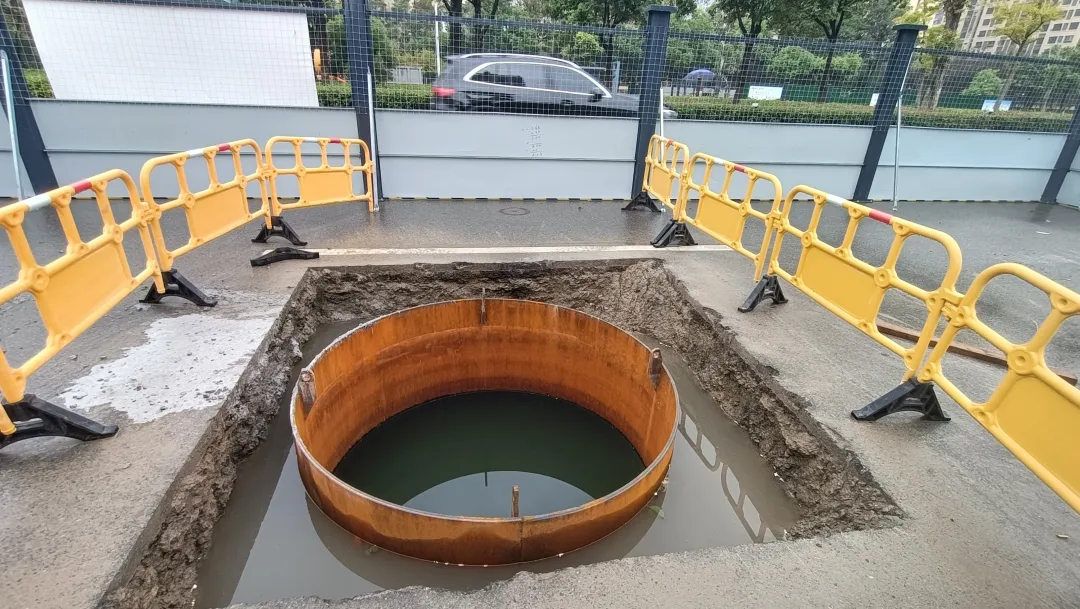

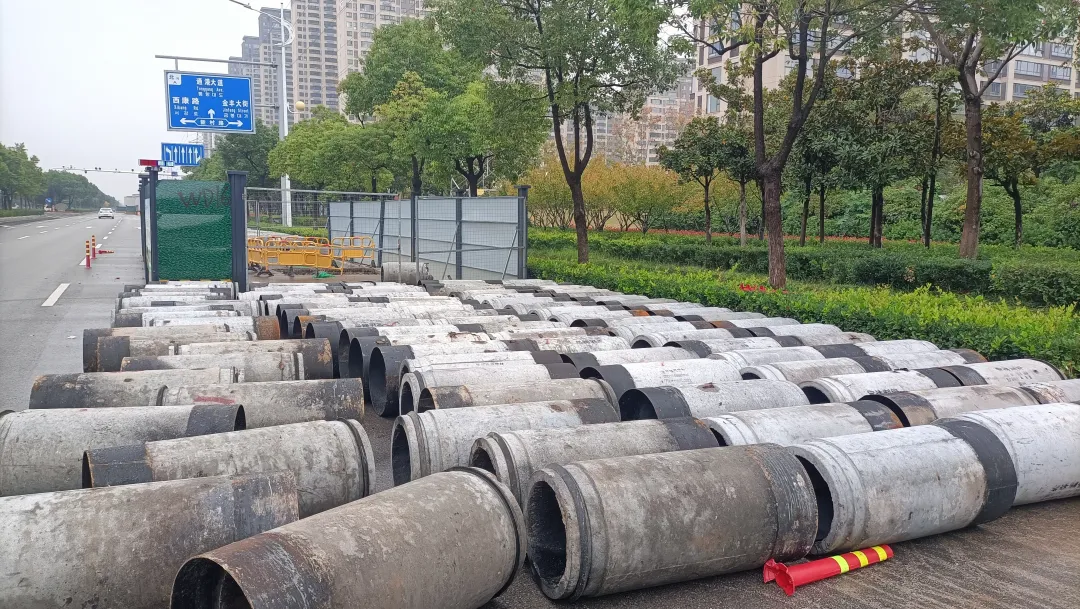

  一般在非必要情况下,新改造完成的道路在3年内不会开挖施工,如果必须施工,也选择破坏最小的点状作业。污水管网工程改造依据和原因看该道路是否实现雨污分流、沿街周边商户生活污水是否全部收集、污水管网是否需要维修扩容等。此次污水管网项目聚焦于地下管网的提升与改造,采用不排水沉井施工,通过现场原位制作、分次下沉,使沉井在自重的作用下逐渐下沉,下沉到位后再进行水下封底工艺,最后安装顶管设备进行顶管作业,以使沉井之间的管道连通,避免了道路大面积开挖。


  4、工程通过什么程序招标的?会不会存在腐败因素?

  政府工程均需要实施招投标程序。每个项目需要经政府明文批准,一般指政府年初重点项目文件、重大项目决策委员会批准等,然后由财政按文件落实资金后,各相关部门按程序招标落实设计、监理、跟踪审计、施工单位,具体招标工作全过程均须在相关部门网站发布招标信息,所有信息过程均公开透明,接受社会、纪检部门的监督和管理,严防腐败问题的发生。



  5、具体费用和施工单位、施工时间是否应该在每一块工程处对外公布?

  各项目改造具体费用、施工细节在项目招投标时均在指定招标网站全信息公开。施工时间需要施工单位结合施工合同、设计方案、施工方案、交管方案等多方案综合制定,在项目点位开工前会在媒体、点位附近发布相关施工信息。


  6、城区这样的施工需要多长时间?

  每个点位的管道施工周期一般为45天,一条道路会随点位套搭施工、逐段进入下个点位,城区污水管网施工整体预计12月底前结束。
